甘肃白杨环保|一体化污水处理设备 工程案例 + 标准安装全流程 + 完善售后服务

适配:地埋式、碳钢材质、西北高寒 / 高原 / 盐碱专属工况,甘肃、青海、宁夏、新疆全域项目适用

一、项目前期准备(1–2 天)

场地与地质:按施工图纸精准放线,地埋式设备基坑,宽度超出设备外廓 **≥600mm**,基坑边坡比例控制 1:0.5~1:1;规避冻土层、流沙层等不良地质,地质薄弱区域提前实施降水、换填加固处理。
基础施工:基坑底部铺设100mm 厚 C15 混凝土垫层300mm 级配碎石,整体找平碾压夯实;设备承载采用整体钢筋混凝土基础平台,基础平整度误差 **≤5mm**,混凝土标号 C20 及以上,满足设备承重荷载要求。
设备与工具清点:进场核对一体化设备主机、鼓风机、污水泵、管道阀门、智能控制柜、生化填料、专用菌种、地脚螺栓、密封配件等全套物资;配套进场 25t 汽车吊、水准仪、电焊机、水压试压泵、绝缘检测仪等施工器械,确保施工无缝衔接。

二、设备吊装就位(半天)

吊装作业:采用 25t 及以上专业吊车,严格按照厂家标注指定吊点起吊,平稳升降、缓慢移位,杜绝磕碰、划伤设备外壁防腐层。

就位校准:设备吊装落位后,精准调整位置,整体中心线偏差 **≤5mm**,设备整体水平度标准 **≤3/1000**;固定地脚螺栓,采用 C15 细石混凝土二次灌浆封堵,静置养护 **≥7 天 **,稳固设备基座。

三、管道系统连接(1–2 天)

管材与接口配置:进水、出水、污泥回流管路选用 UPVC/HDPE 环保管材,耐压等级≥0.6MPa;法兰连接处加装耐腐橡胶密封垫,螺栓对角对称均匀紧固,DN100 管道紧固力矩控制 45–50N・m。
标准工艺流程:进水→机械格栅→调节池→生化处理池→沉淀池→消毒池→达标出水,同步铺设污泥回流管、底部排泥管、设备放空管,管路布局合理、走向规整。
密闭试压检测:整套管路完成连接后,进行0.8MPa 水压试验,保压静置 30 分钟,接口、管壁无渗漏、无降压;地埋管道回填前,提前做通水试运行试验,保障管路长期稳定运行。

四、电气与自控安装(1 天)

线路接线规范:风机、污水泵、液位传感器、pH/DO/COD 在线监测仪表按电气图纸标准化接线,设备整体接地电阻 **≤4Ω**,动力电缆与控制电缆分离铺设,避免信号干扰。
控制柜配置:户外专用 IP55 防护等级控制柜,安装于通风干燥区域;通电前绝缘检测数值≥1MΩ,严格校对线路相序,保障用电安全。
曝气系统布设:微孔曝气管水平均匀排布,安装间距 0.5–1.0m;鼓风机加装减震底座、消音装置,设备运行噪音控制≤85dB,适配居民区、厂区办公环境。

五、防腐与密封处理(1 天)

碳钢设备防腐:碳钢罐体整体喷砂除锈,除锈等级达 Sa2.5 级,采用三布五油环氧煤沥青重防腐工艺,分层涂刷固化,防腐层养护周期≥7 天,耐酸碱、抗地下水腐蚀。
焊缝与细节密封:设备焊接焊缝打磨平整光滑,焊接点位补涂防腐涂层;设备人孔、法兰、检修口等拼接位置加装密封件,全面密封,杜绝渗水、漏气。

六、土方回填与现场收尾(1–2 天)

分层回填夯实:选用细粒无硬块素土分层回填,每层回填厚度 250mm,逐层碾压夯实;设备箱体周边采用人工夯实,禁止重型机械碾压、撞击设备。
配套设施施工:砌筑进出水专用检查井,安装重型抗压井盖;现场加装安全防护栏、设备标识牌、操作警示牌,完工后场地平整、绿化复原,保持现场整洁。

七、系统调试与试运行(3–7 天)

分段注水检漏:设备分 3 次缓慢注水,每次间隔 24 小时,完全满水后持续观测 72 小时,罐体、接口无渗水、无变形。
生化系统培育:生化池投放组合填料、MBBR 悬浮填料,接种专用活性污泥菌种,实时调控溶解氧,控制 DO 数值 2–4mg/L,快速激活生化菌群。
运行参数优化:精准调节曝气量、污泥回流比、自动排泥周期,设备连续稳定运行 3–7 天,出水水质稳定达到一级 A / 一级 B排放标准。
现场运维培训:白杨环保技术人员一对一实操培训,教会甲方工作人员日常巡检、污泥排放、填料维护、故障排查、设备保养等核心操作,同步交付全套操作手册。

八、工程竣工验收资料(全套标配)

竣工施工图纸、隐蔽工程施工记录、管道试压报告、电气绝缘检测报告;
设备出厂合格证、材质检测报告、防腐层质量检测记录;
系统试运行水质检测报告、设备操作说明书、现场培训考核记录,资料齐全,可直接用于项目验收、环评报备。

九、白杨环保 西北专属安装适配要点(甘肃 / 兰州核心适配)

低温防冻设计:设备地埋安装深度,严格低于当地冻土层 300mm 以下;室外裸露管道、地上设备加装保温层 + 电伴热装置,适配西北冬季极寒天气。
高原工况优化:针对西北高海拔地区,定制加高风压、加大风量鼓风机,弥补高原气压不足,确保生化池氧气充足,污水处理效率不衰减。
盐碱地域强化:西北盐碱、地下水高腐蚀区域,设备外壁升级环氧 + 玻璃钢双层重防腐,强化抗腐蚀能力,大幅延长设备使用寿命。

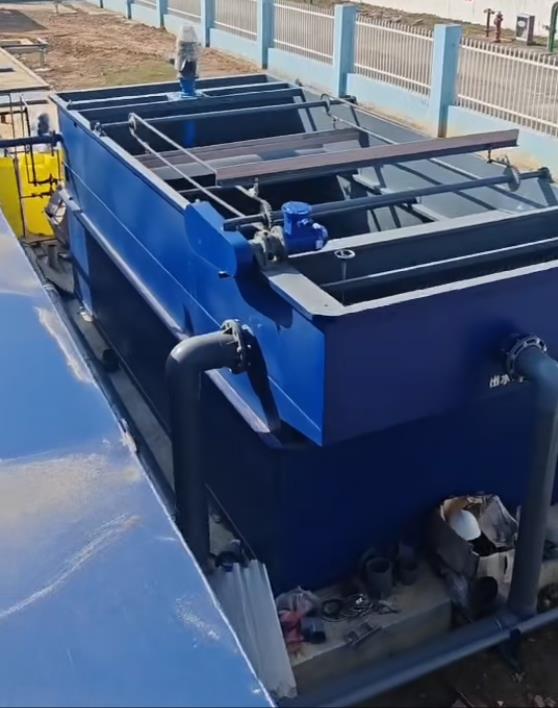

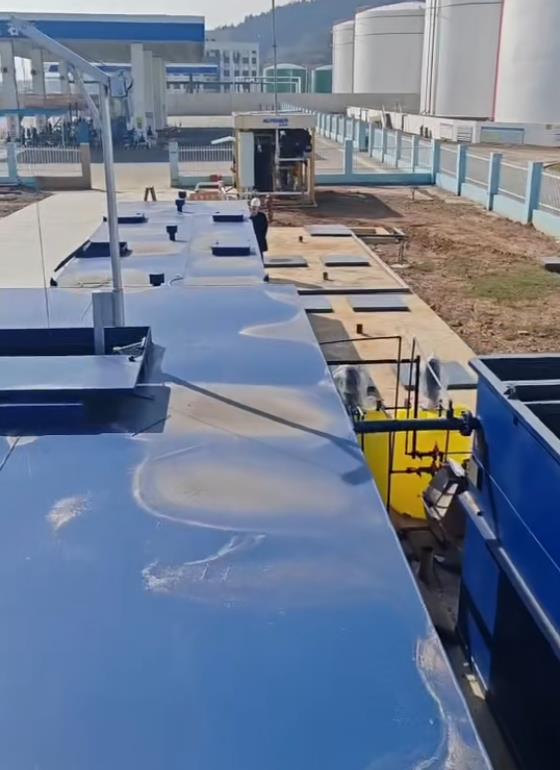

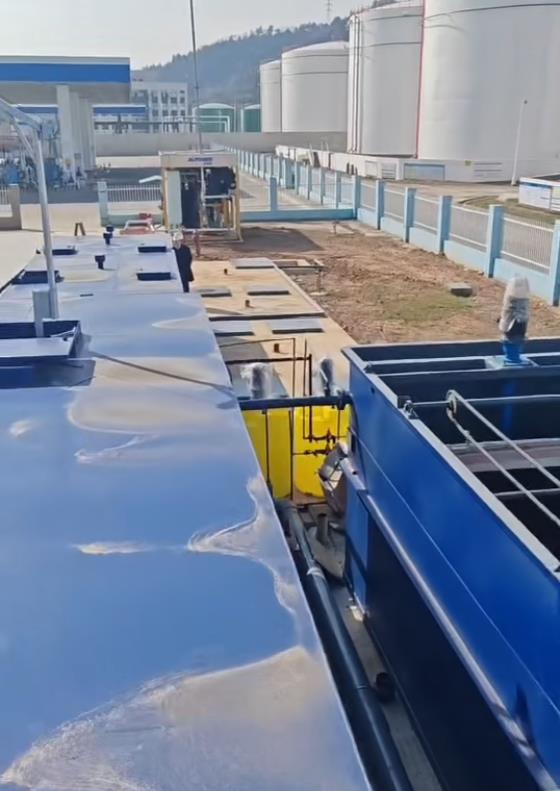

十、现场安装实拍参考流程

基坑开挖→垫层浇筑平整→一体化设备吊装就位→管路铺设连接→电气接线调试→防腐补涂处理→分层土方回填→场地绿化复原→菌种投放调试→达标出水验收
